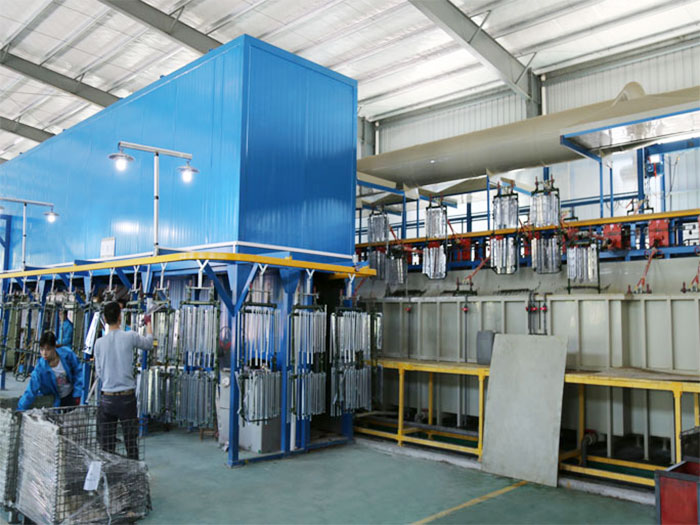

电镀车间属于强腐蚀、高湿、危化、环保重点监管场所,
环保电镀设备安装分为:场地土建基础、槽体安装、管路、电气、环保配套(废气 / 废水 / 回收)、防腐防渗、安全应急、调试前检查,既要满足设备使用,又要满足环评、安监验收。

一、土建与基础施工
1. 地面防渗防腐
地面做环氧玻璃钢 / 重防腐地坪;所有镀槽、漂洗槽区域设置接液围堰、收集沟,围堰高度≥150‑200mm;泄漏药水可以汇集,不能外流。
严禁普通水泥直接接触药水,酸液会腐蚀水泥,造成地下水风险。
2. 事故应急池必须同步建好,容积满足zui大单槽药液容量;槽体泄漏时可导入应急池,不能进雨水管网。
3. 设备基础平台水平度要求:≤2mm/m;槽体倾斜会造成局部药液溢出。
4. 车间要做好通风布局;洗眼器、应急喷淋安装在药水操作区附近,距离操作点不大于 10 米,排水接入废水沟,不能直排下水道。
5. 区分区域:药库区、生产区、危废堆放区分隔;危废区地面也要防渗围堰。
二、PP/PVDF 槽体安装(核心设备)
1. 槽体搬运轻吊轻放,PP 塑料槽严禁撞击、硬撬,焊缝是薄弱位置;吊点用厂家指定吊耳,不要直接捆槽壁。
2. 槽体放置基础上,垫橡胶减震垫板,不能硬铁直接压 PP 槽,防止应力开裂。
3. 多槽排布:槽与槽之间预留检修空间≥600mm;槽上方预留空间,方便吊装工件、更换阳极、维护过滤机。
4. 槽体焊缝、法兰全部目视检查;完成后做盛水试漏 24h,不渗漏才可以投入药剂;有渗漏要补焊,不要带漏投产。
5. 所有镀槽下方必须有接液托盘 / 围堰,不能省略;防止焊缝渗漏直接流地面。
6. 安装槽盖、槽边吸风罩,缝隙尽量小,保证废气收集效率;槽盖开合机构牢固。
三、管路系统(药水、漂洗水、回收、废气)
原则:工艺药水管道优先架空明管,尽量少埋地,埋地必须做套管,方便检漏。
1. 药液管道材质匹配介质:
- 普通酸碱:PP、FRPP;
- 含氟、强腐蚀药剂:PVDF;
禁止普通碳钢、普通不锈钢走电镀药液。
2. 管道坡度:废水收集管要有坡度,避免积液堵管;各镀种废水严格分质分流:含镍、含铬、综合废水三套独立管路,绝对不能混接,混接会直接造成环保不达标。
3. 逆流漂洗管路严格按照逆向水流安装,不要接反;接反直接失去节水回收效果。
4. 镀液过滤机管路:进出水口不要接反;阀门选用耐腐隔膜阀,普通球阀容易腐蚀漏液。
5. 回收系统(树脂、RO 膜)管路,做好标识;浓液回镀槽、淡水回漂洗,不能接错。
6. 废气风管:PP 风管,尽量短、少弯头;风管向下低点设置排凝口,冷凝酸水回流处理,防止积液腐蚀风管。
7. 全部管路安装完毕,通水打压试漏,接头、法兰无滴漏。
四、电气系统安装(高湿腐蚀环境,风险高)
1. 车间环境强腐蚀高湿度,电控柜、整流电源必须安装在远离槽体挥发区,优先布置在排风良好的侧方,不要直接架在镀槽正上方。
2. 整流器、电机、风机全部可靠接地;电镀大电流铜排做好绝缘防护,铜排裸露部分不能接触槽体、金属支架,防止短路打火;铜排接触面打磨干净,螺栓紧固。
3. 电线电缆用防腐电缆,穿 PP 防腐线管;禁止普通金属线管,很快被酸雾腐蚀烂掉。
4. 风机与生产线做电气联锁:设备启动先启动废气风机,停机风机延时关闭。
5. 加热管(钛 / 四氟)安装:严禁干烧,液位联锁探头必须正确安装;液位低于保护点自动切断加热电源。
6. 所有开关、接线盒选用防腐防尘型;不能用普通家用电气配件。
7. 安装漏电保护;槽内检修必须设置断电挂牌装置。
五、环保配套设备安装(环评验收重点)
1. 废气洗涤塔
- 洗涤塔安装室外或通风位置;风机风量按槽体总挥发面积核算;风机要防腐防爆。
- 循环喷淋管路、填料安装到位;碱液加药系统安装完毕;塔底排污接入废水处理。
- 风管所有接口密封不漏气;废气出口按环评高度达标排放。
2. 废水处理系统
分质收集池、调节池、反应池、压滤机配套就位;在线 pH、重金属监测仪表安装到位。
3. 镀液回收设备(螯合树脂、反渗透)
进出液方向正确;再生药剂管路独立;再生废液接入危废 / 废水系统,不能回生产槽。
六、阳极、搅拌、温控、过滤机安装
1. 钛篮、阳极袋安装到位,阳极铜导电杆和钛篮接触牢固,导电良好;导电杆与槽体绝缘隔离。
2. 阴极移动、空气搅拌管路布局合理,气泡均匀;无氰镀以外工艺,确认搅拌是否符合工艺要求。
3. 加热 / 冷却盘管,法兰垫片耐酸碱;安装完成试压,无渗漏。
4. 过滤机进出口方向不能反;滤芯 / 滤袋先装好;回液口要低于液面,防止喷溅带入空气。
七、安全、应急配套安装
1. 洗眼器、应急喷淋供水稳定,排水引至废水沟,不要直排地面。
2. 药罐、酸桶存放区防泄漏围堰;酸、碱、氧化剂管路标识清晰。
3. 车间排风系统到位,局部槽边吸风 + 整体排风。
4. 配置应急物资:耐酸碱防护用品、中和药剂、堵漏工具。
八、安装后调试前检查项目(投产前必做)
1. 全部槽体盛水 24h 检漏,围堰、收集沟通畅无堵塞。
2. 所有管路通水试漏,确认逆流漂洗、回收管路方向正确,废水管路不混接。
3. 电气绝缘测试,接地电阻合格;联锁功能测试(液位保护、风机联锁、超温保护)。
4. 废气系统开机,检查风管无漏风,洗涤塔喷淋正常。
5. 应急池、洗眼器、收集沟全部可用。
6. 清除现场安装垃圾,金属碎屑不要掉入槽体内,避免后期镀液污染。
九、安装过程禁止事项
❌禁止把电控柜、整流电源直接放在镀槽正上方,酸雾腐蚀电路板。
❌不同镀种废水管路混接;逆流漂洗水流接反。
❌槽体不做盛水试漏就直接倒入化工药水。
❌普通碳钢管道、镀锌管道走电镀药液。
❌省略围堰、接液托盘、事故池。
❌铜排大电流裸露无绝缘,容易短路打火。
❌废气风管不做凝水排放,酸水回流车间。
小提示:安装完成后保留管道走向图、电气接线图,便于后续检修和环保核查。
